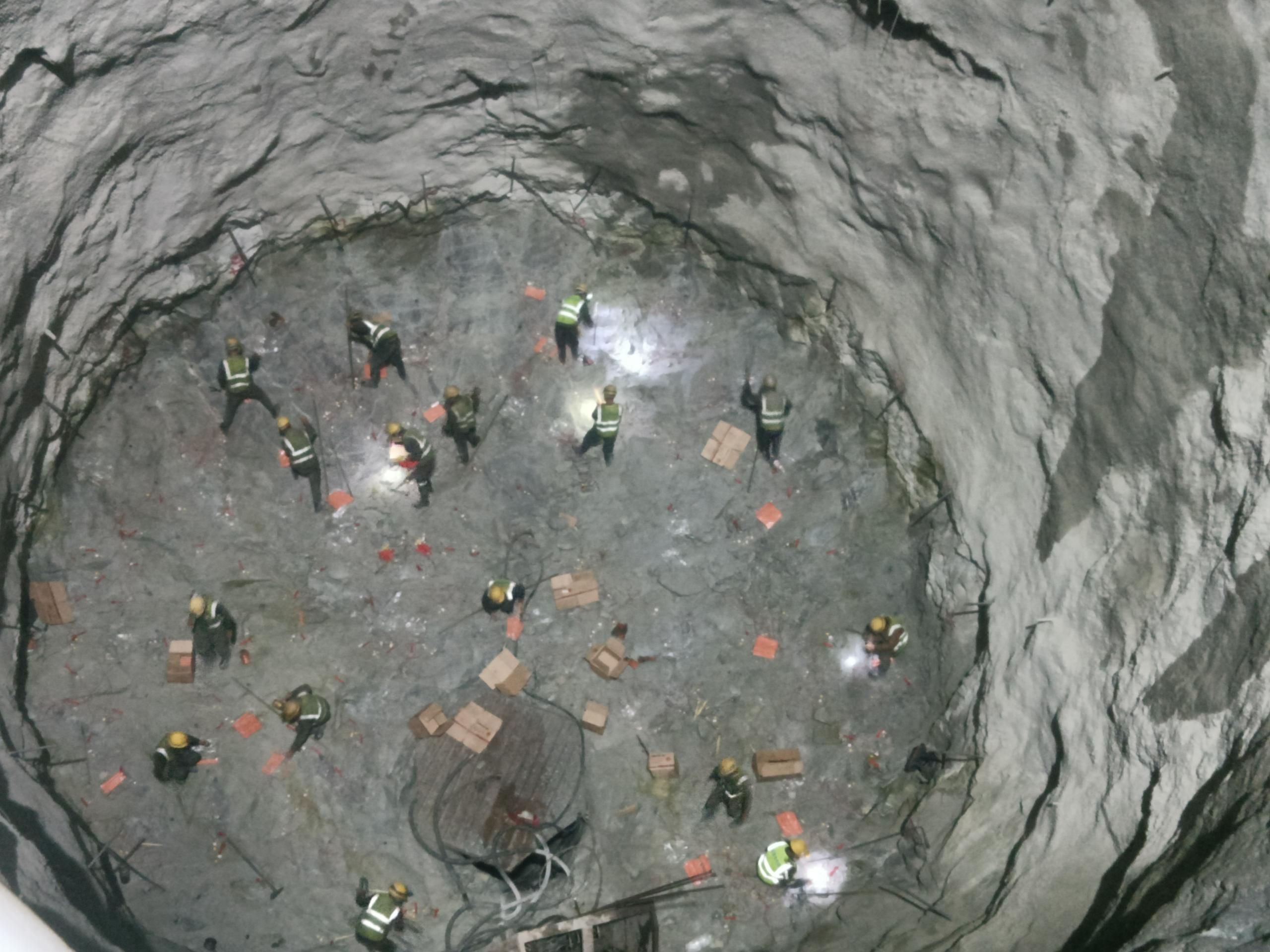

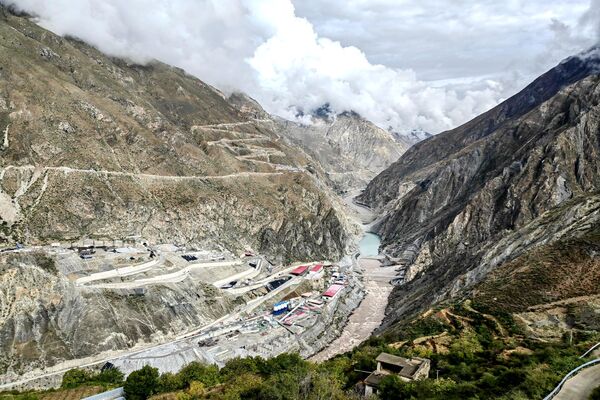

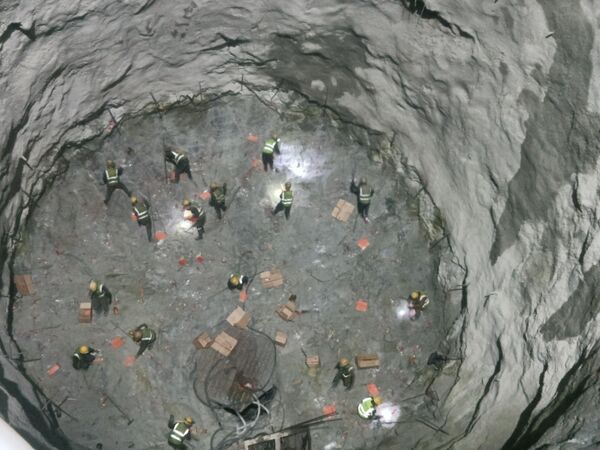

7月31日,由水電十四局承建的金沙江上游旭龍水電站引水隧洞首條斜井順利貫通。這一重大進展,標志著國內在建最大、最陡的引水隧洞工程取得階段性突破,其施工將從開挖支護全面轉入混凝土澆筑階段。 金沙江旭龍水電站外景。 這條斜井全長124.59米,開挖斷面為直徑12.6米的圓形結構,傾角達60度,采用鋼筋混凝土襯砌。其角度之陡、斷面之大、巖石強度之高(單軸抗壓強度超100兆帕),在國內同類工程中極為罕見,施工過程中質量安全風險突出。 面對艱巨挑戰,建設團隊迎難而上,采用導井法開挖,先以反井鉆機鉆出直徑2米的圓形導井,為后續施工開辟通道,再進行擴挖作業。擴挖環節,建設者們通過優化爆破方案,采用毫秒微差爆破技術,精準控制爆破時間和力度。這一技術的應用成效顯著,最大單循環進尺達2米,平均進尺保持在1.5至1.9米,同時有效控制了爆破塊度,確保全程未發生堵井現象。 工人安裝爆破品。 在提升設備安全管理方面,建設團隊建立了嚴格的管控機制,實施“日檢查運行參數、周檢查結構連接件、月檢查制動系統”,確保了施工過程零安全事故,為施工安全筑牢堅實防線。 旭龍水電站引水隧洞首條斜井的貫通,不僅為后續施工提供了堅實保障,更為同類高難度斜井工程積累了寶貴的關鍵技術經驗。 據悉,旭龍水電站是金沙江上游“一庫13級”水電規劃的第12級,也是國家“十四五”期間重點開工項目。該水電站總裝機240萬千瓦,建成后年發電量約105億千瓦時,對推動西部地區能源發展、助力“雙碳”目標實現具有重要意義。 報道鏈接:https://www.peopleapp.com/column/30049835684-500006408690 |
|||||
